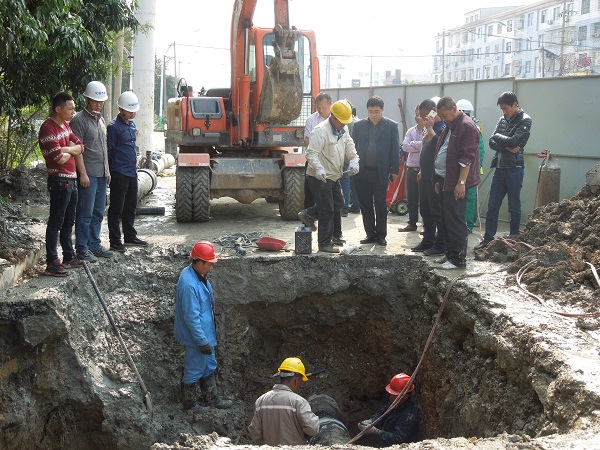

2017年3月23至24日,为配合洞湖桥(国道G324福厦线100K+403)拓宽刷新工程,尊龙凯时全心准备,在莆田市宏盛市政工程有限公司的鼎力大举协助下,对桥上Dn400燃气管道举行了刷新,改钢管挂桥为PE管定向穿越。为此,尊龙凯时能源建设了以姜升科总裁为组长的向导小组,跟进及落实刷新工程各项事情。

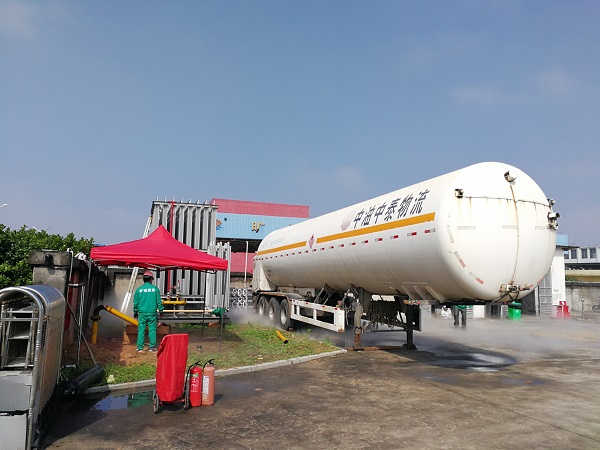

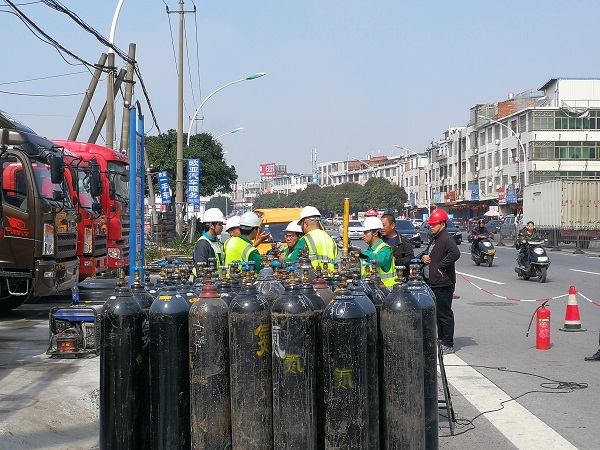

在面临施工会直接影响到涵江区域自然气供应的情形下,公司启动了自然气供应治理应急预案。经由与海油福建站线和新能源公司的相同协调,调动了公司应急气化妆置,于涵西站内举行LNG气化保供,同时对洞湖口路段受影响的工业用户协丰模具启动了LPG瓶组供应计划。

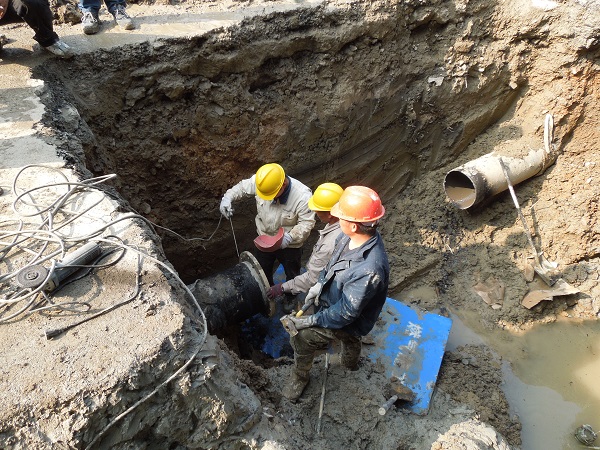

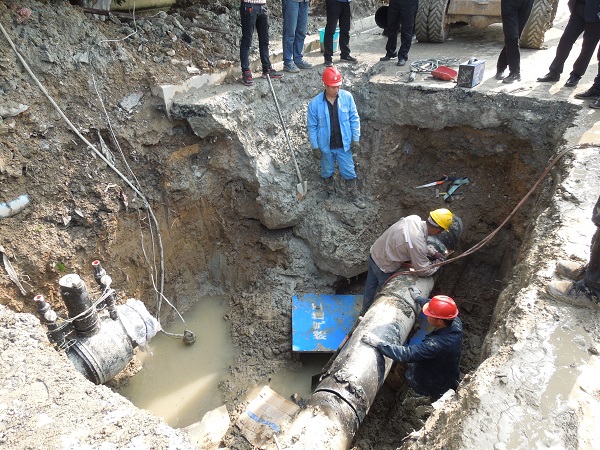

3月21日,市政公司顺遂完成了PE管道定向穿越施工。3月23日上午8点40分,尊龙凯时能源最先组织管道停气置换及对接作业,同时,涵西暂时气化站启动LNG气化举行保供。经由一连几日的奋战,洞湖桥管道刷新于3月24日下昼17点09分完成,并恢复涵江区域管道正常供气。(通讯员 黄剑锋)
